Mariánské náměstí č.p. 22, Krupka – stavební úpravy (ordinace lékaře)

Objekt Městské knihovny a ZUŠ Stanislava Šebka na Mariánském náměstí č.p. 22 v Krupce prochází stavebními úpravami. Projekt byl zahájen v roce 2025 zpracováním projektové dokumentace a zajištěním povolení záměru. Projekt je rozdělen na 2 etapy. První etapa zahrnuje stavební úpravy části prostor stávající knihovny v přízemí objektu za účelem vybudování ordinace lékaře pro obyvatele města. Druhá etapa je zaměřena na modernizaci hygienického zázemí pro žáky ZUŠ ve 2. NP a 3. NP objektu.

V realizaci
2026
Sociální a zdravotní služby

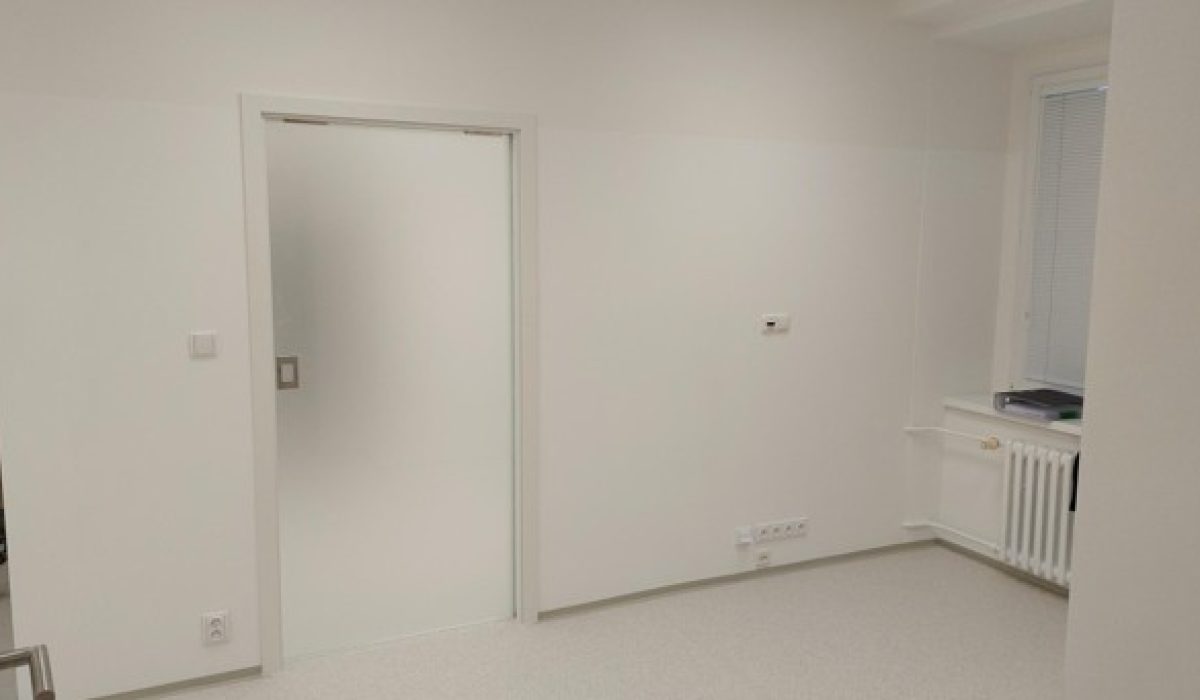

Po rekonstrukci

CELKOVÝ ROZPOČET

Celkové stavební náklady celého projektu činí: 4 070 248 Kč vč. DPH

REALIZACE

Zahájení: 17. 10. 2025

Dokončení: 7. 9. 2026

ZHOTOVITEL

Zhotovitel: JK stav – realizace staveb s.r.o., Chomutov, IČO 27328121.

1. etapa

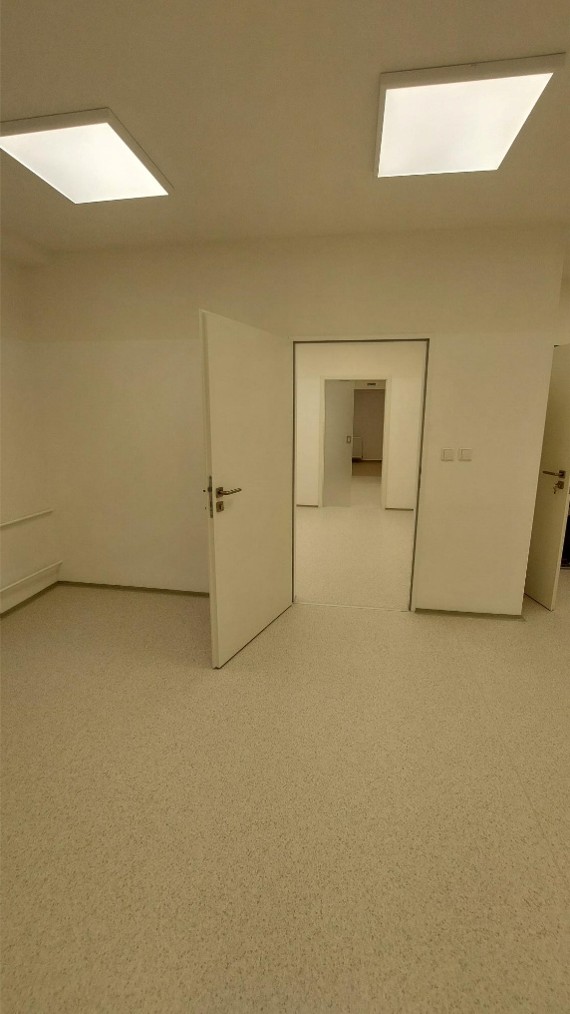

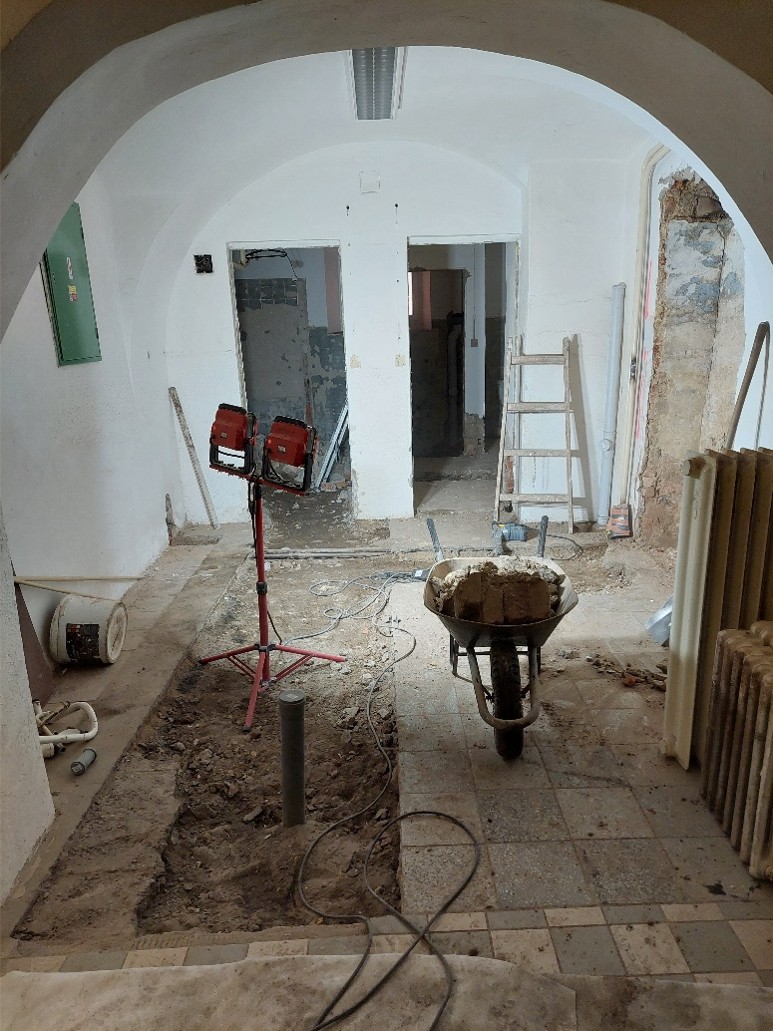

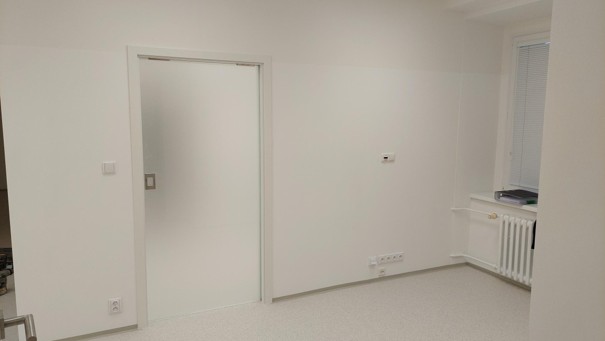

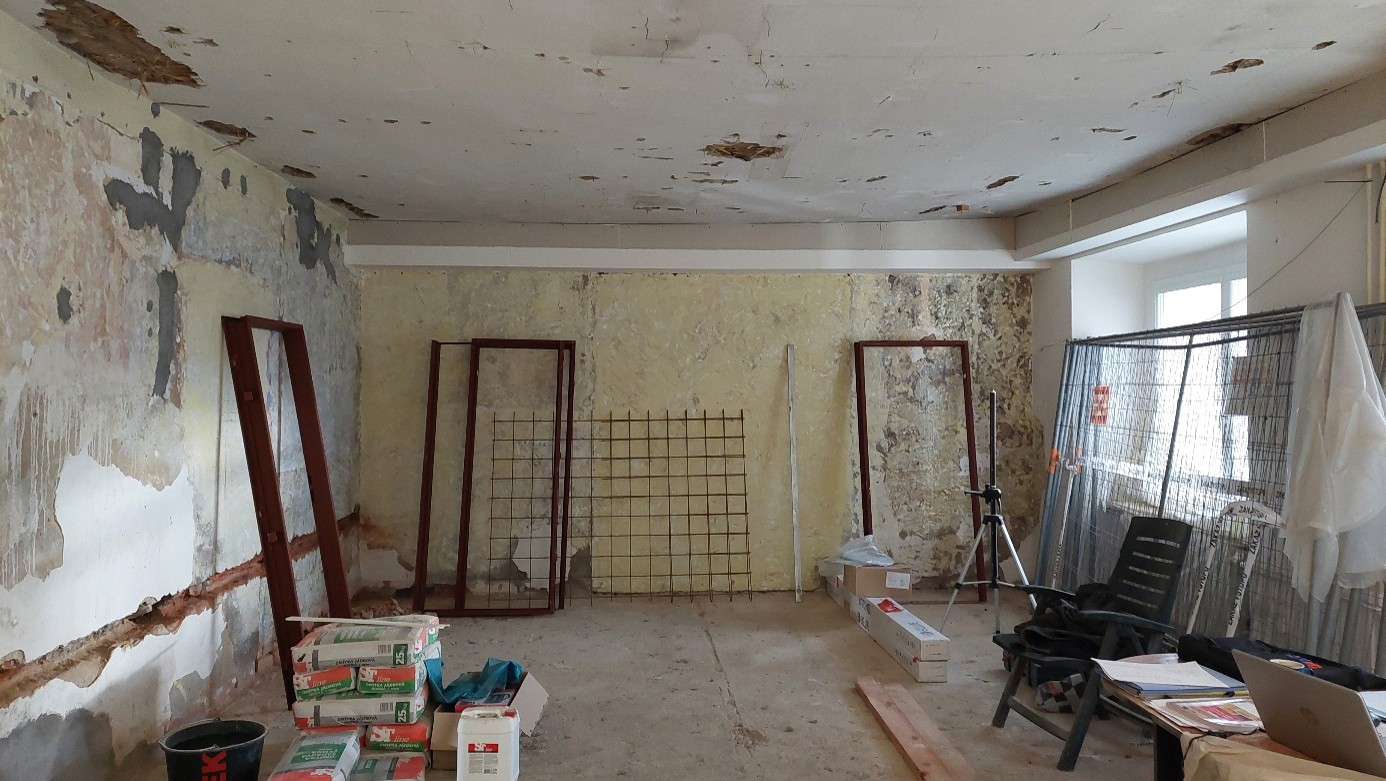

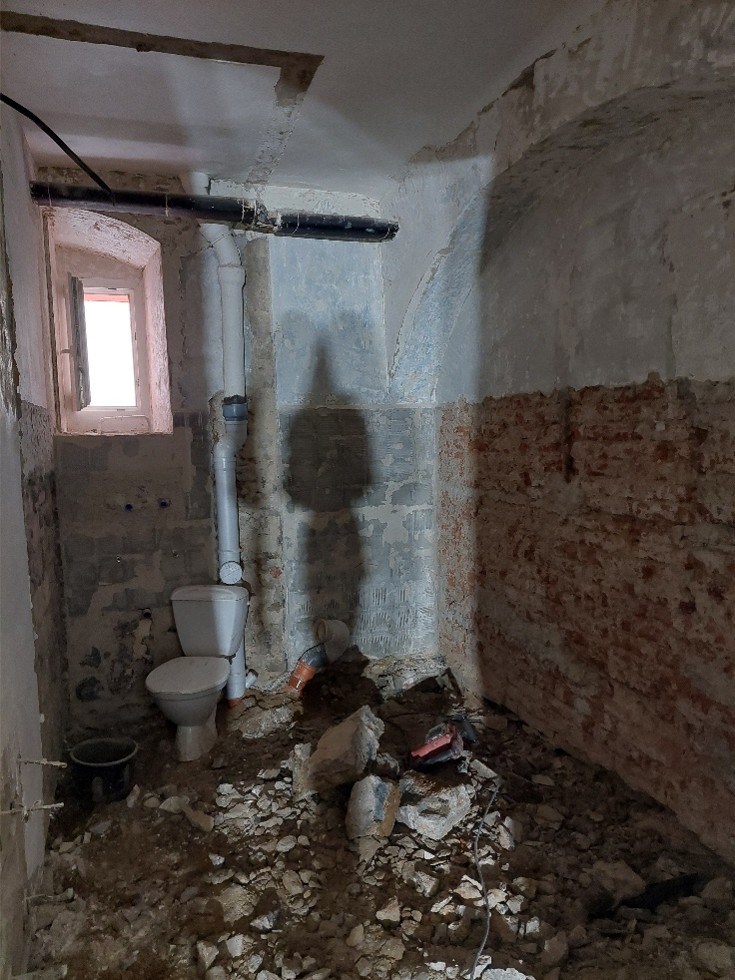

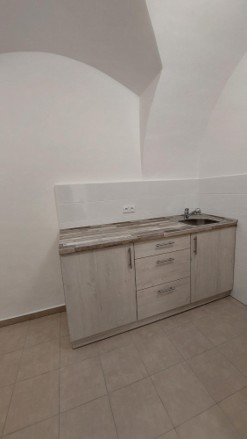

V rámci realizace první etapy byly provedeny stavební úpravy části prostor stávající knihovny v přízemí objektu č.p. 22 na Mariánském náměstí. Realizace díla byla doprovázena řadou nepředvídatelných komplikací. Při bouracích pracích byla zjištěna nedostatečná skladba podlahových konstrukcí a objevena prasklá ležatá kanalizace, která podmáčela okolní podlahy a zdi. V ploše podlah byly zjištěny velké výškové nerovnosti, velká křivost všech zdí a stropů. Stavebními úpravami došlo v přízemí objektu k vybudování ordinace lékaře s čekárnou, recepcí, sesternou a zázemím pro lékaře a pacienty. Tato část byla v první polovině února 2026 zkolaudována. Práce na první etapě byly zahájeny dne 17. 10. 2025 a dokončeny 30. 1. 2026. Na tuto část byla provedena dílčí kolaudace tak, aby prostory byly připraveny pro ordinaci budoucího lékaře. Město zajistil stavební úpravy těchto prostor, vybavení ordinací je plně v režii budoucího lékaře.

ROZPOČET 1. ETAPY

Celkové stavební náklady první etapy činí: 2 593 475 Kč.

REALIZACE

Zahájení: 17. 10. 2025

Dokončení: 30. 1. 2026

2. etapa

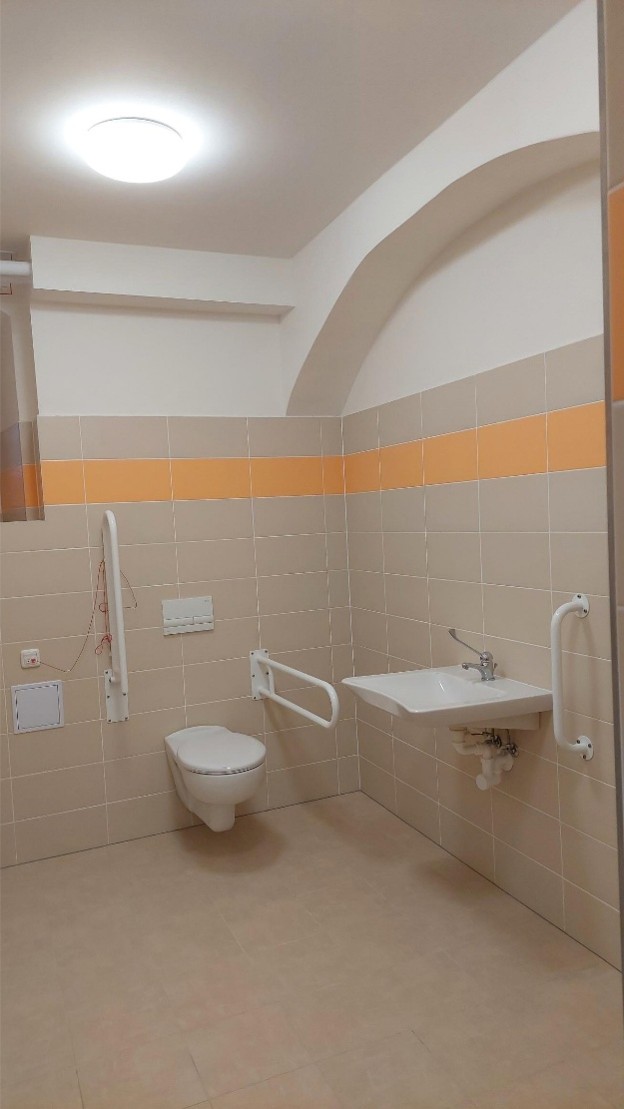

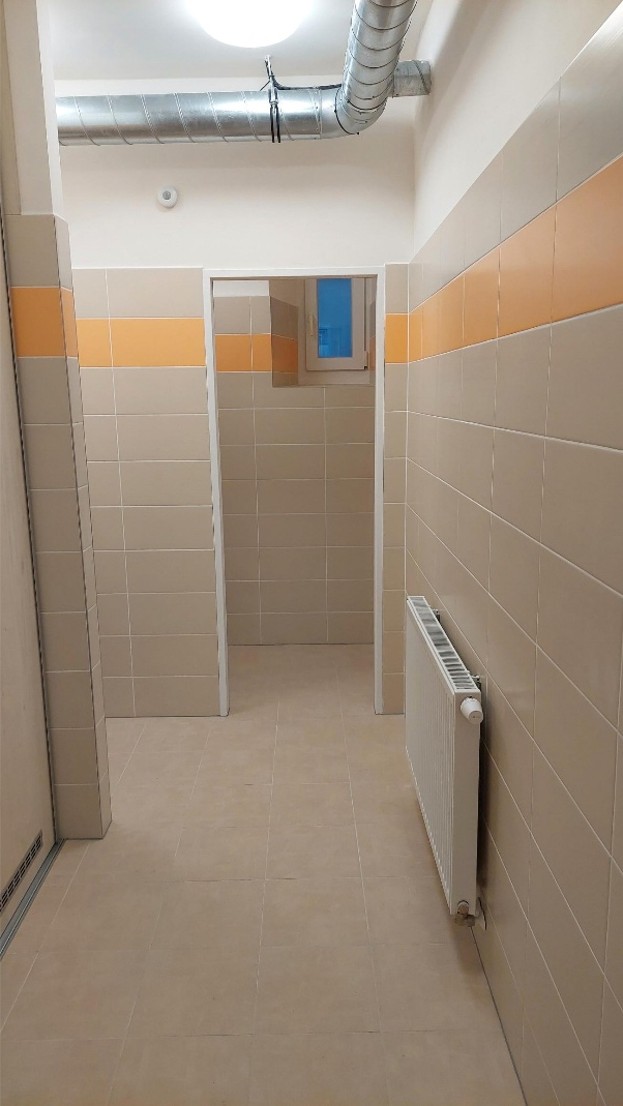

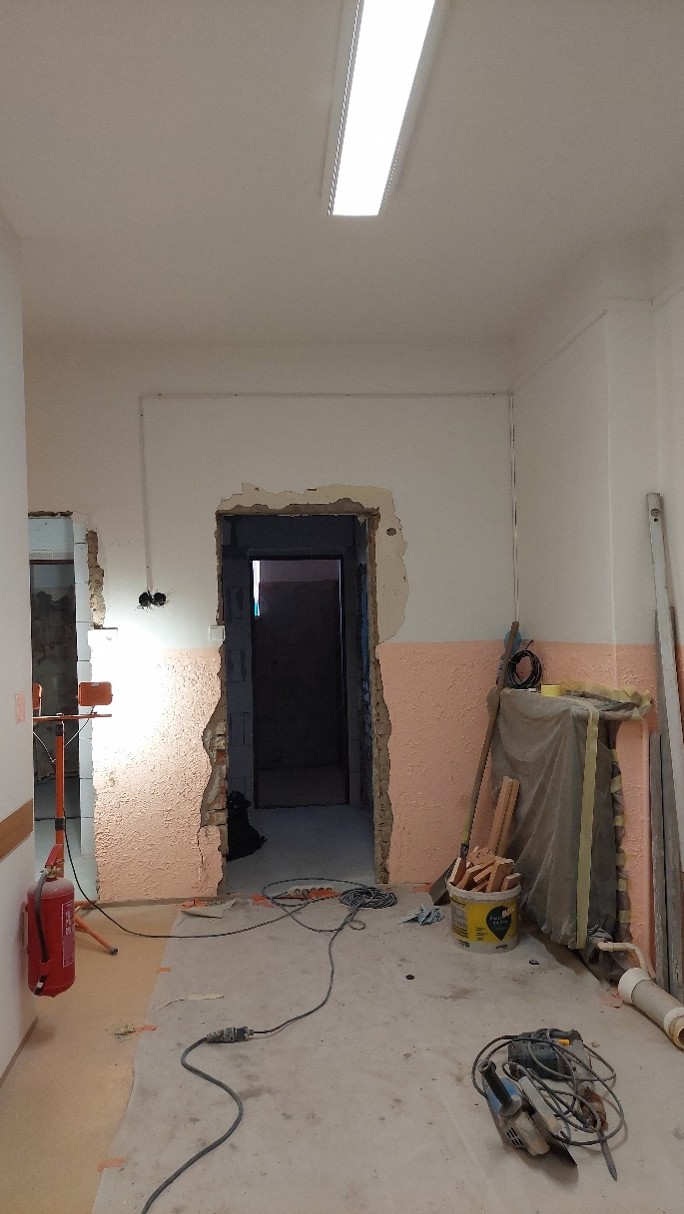

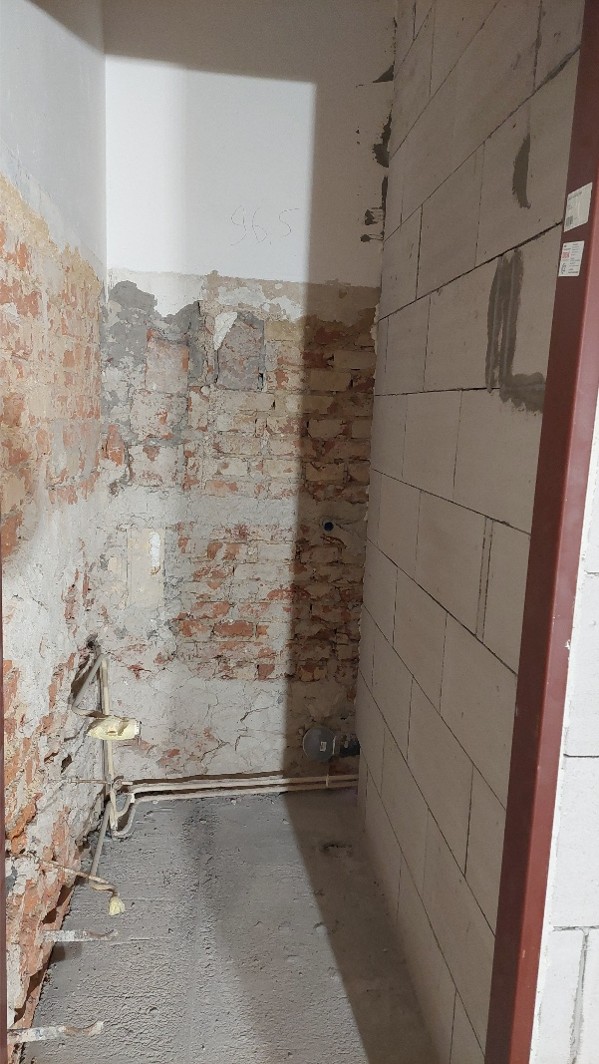

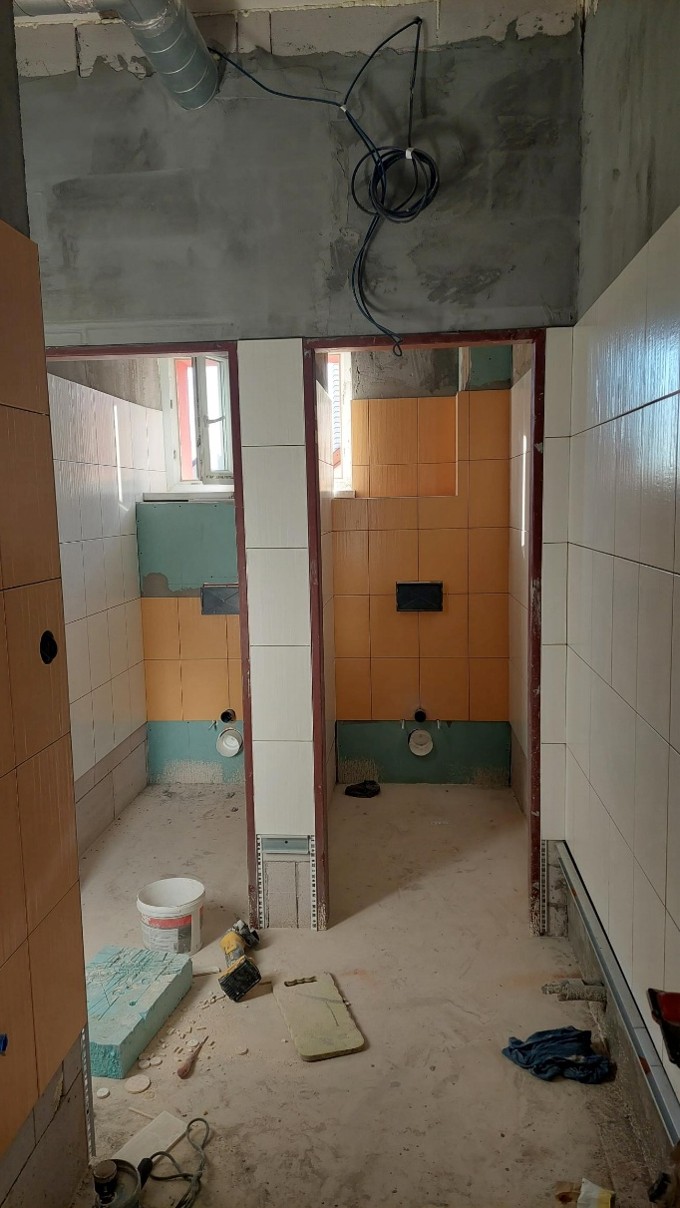

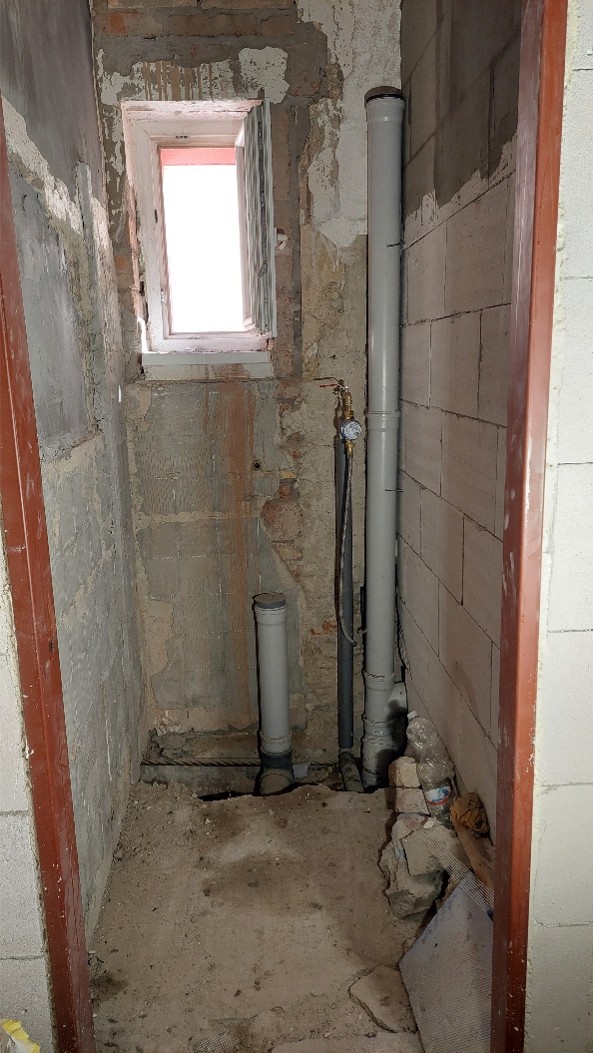

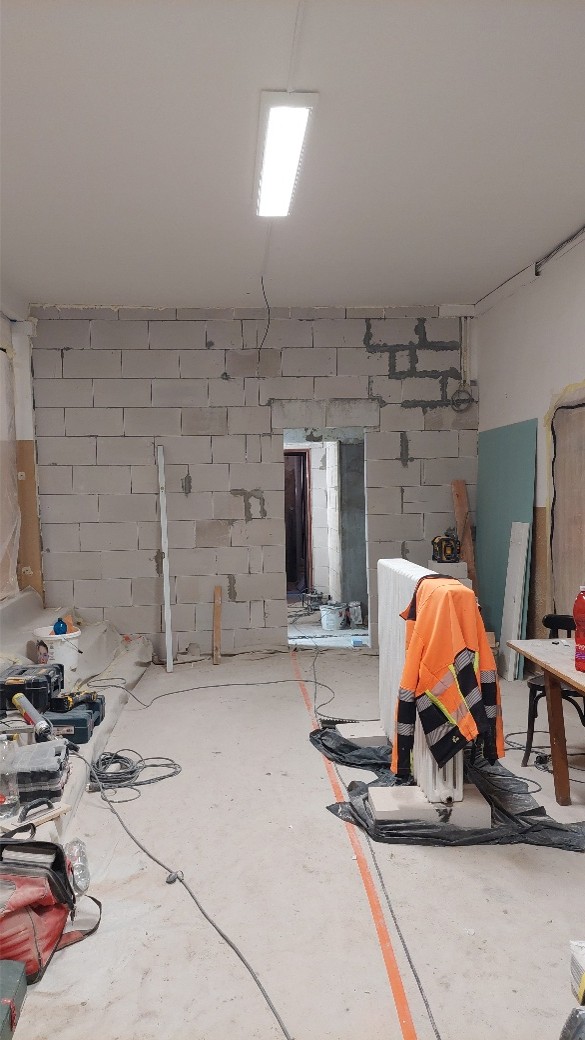

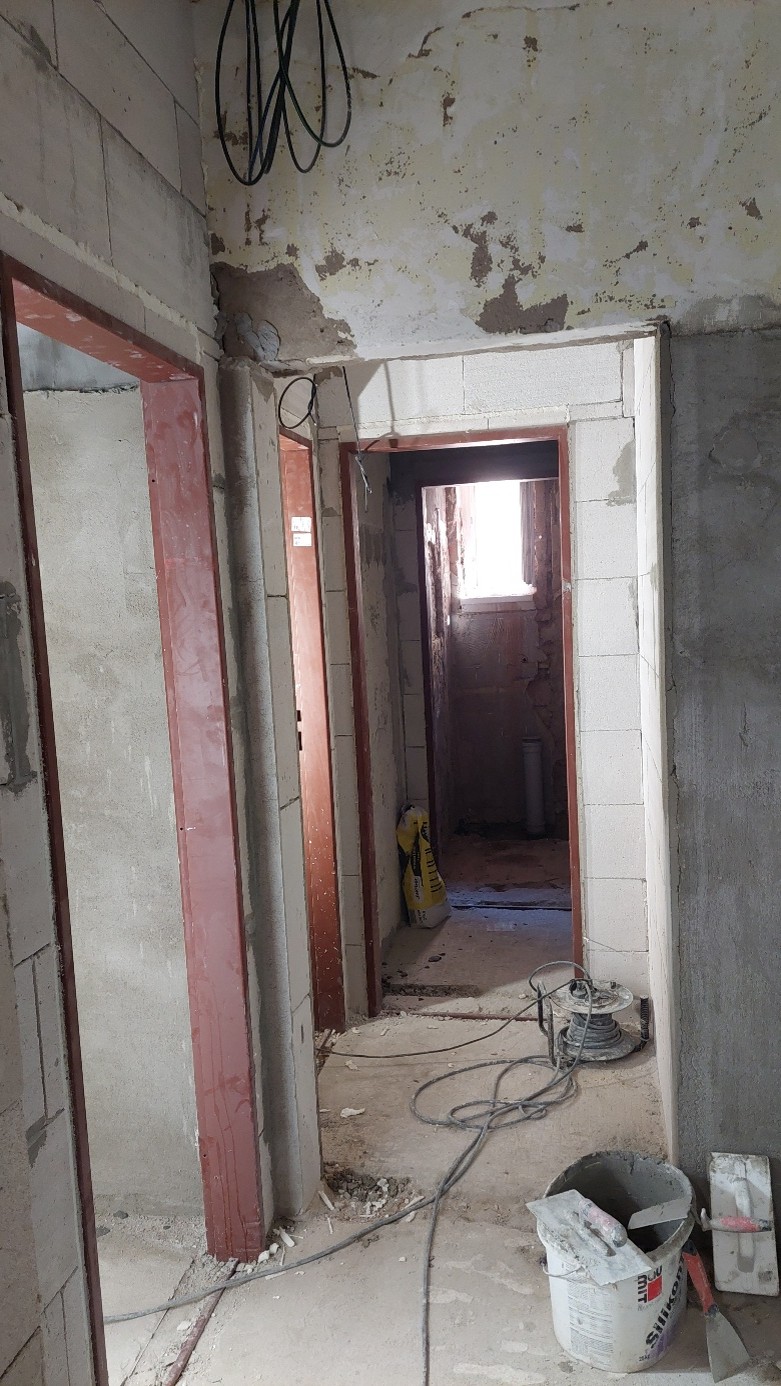

Práce na další etapě projektu v prostorách Základní umělecké školy Stanislava Šebka byly zahájeny v červnu 2026 a probíhaly během těchto letních prázdnin. V současné chvíli se dokončují. V rámci stavebních úprav byla provedena změna dispozičního řešení sociálních zařízení ve 2 a 3. NP a jejich celková modernizace. Sociální zařízení bylo doplněno o sprchový kout pro potřeby učebny baletu a byla navýšena jejich celková kapacita. V rámci stavebních úprav byly provedeny stavební práce, veškeré nové rozvody vody a kanalizace, elektroinstalace, topení a nové vzduchotechniky.  V prostorách hygienického zázemí byly provedeny nové moderní dlažby, obklady a osazeny nové zařizovací předměty.

ROZPOČET 2. ETAPY

Celkové stavební náklady druhé etapy činí: 1 476 773 Kč

REALIZACE

Zahájení: 29. 6. 2026

Dokončení je plánováno do: 7. 9. 2026

Další projekty

hrad krupka_nálety dřevin

Revitalizace prostoru hradu Krupka a přilehlých svahů

Dokončený
hřiště 01

Obnova dětských hřišť v Krupce

Dokončený
po úpravě

Obnova vstupního prostoru MŠ Zvoneček, Lípová 528/15, Krupka

Dokončený
Obrázek1

Výměna podlahové krytiny v pavilonu U2 v ZŠ Maršov

Dokončený
křižovatka 1

Bezpečnější křižovatka v Krupce

Dokončený
Po opravě

Oprava vstupního schodiště, Masarykova ZŠ – budova C

Dokončený
